segunda-feira, março 2, 2026
HomeROTA BIOCEÂNICAPonte Bioceânica a 90 metros de ligar Brasil e Paraguai

Ponte Bioceânica a 90 metros de ligar Brasil e Paraguai

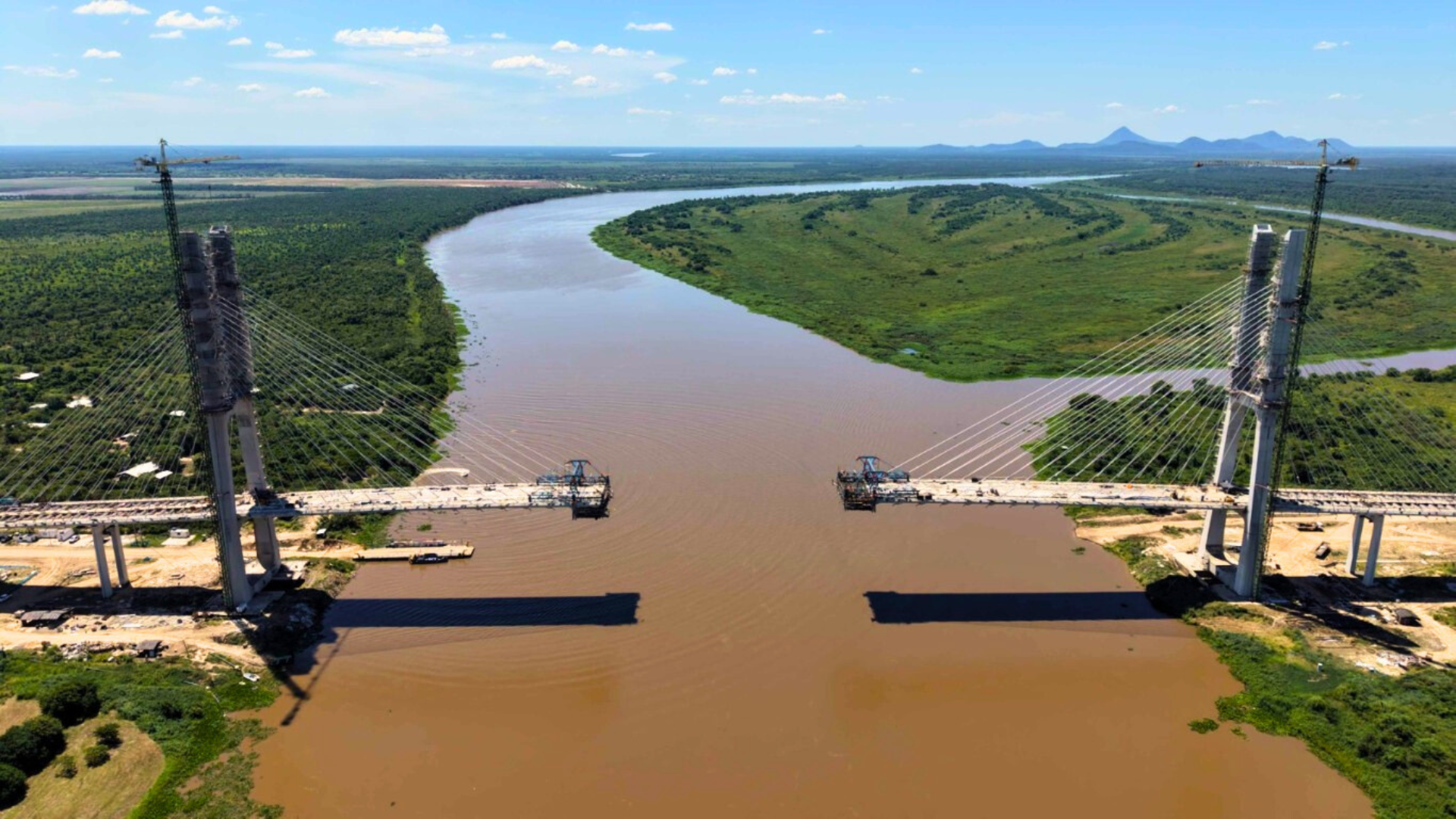

A ponte internacional da Rota Bioceânica está a apenas 90 metros de conectar fisicamente Brasil e Paraguai sobre o rio Paraguai, marcando avanço decisivo na megaestrutura que impulsiona o comércio sul-americano. Localizada entre Porto Murtinho, em Mato Grosso do Sul, e Carmelo Peralta, a obra atinge cerca de 90% de execução, com previsão de conclusão da estrutura principal em maio de 2026. Financiada pela Itaipu Binacional com US$ 100 milhões, a ponte de 1.294 metros de extensão e 21 metros de largura inclui trecho estaiado com torres de 125 metros, garantindo navegabilidade no Pantanal.

Essa ligação estratégica integra o Corredor Bioceânico de Integração Leste-Oeste, conectando Atlântico ao Pacífico via Brasil, Paraguai, Argentina e Chile, reduzindo distâncias logísticas em até 8.000 km para exportações brasileiras como soja e carne. Com acessos rodoviários de 13 km em construção pelo Dnit (investimento de R$ 472 milhões), a iniciativa fortalece a integração regional, gera empregos e atrai investimentos para o extremo sul de Mato Grosso do Sul. Apesar de possíveis atrasos na inauguração, o progresso atual reforça o compromisso bilateral.

Especificações técnicas da obra

A ponte apresenta design avançado para superar desafios do Pantanal, com vão central estaiado de 350 metros livres sobre o rio, permitindo tráfego fluvial simultâneo. A estrutura consumiu mais de 60 mil m³ de concreto e emprega tecnologias de construção em áreas alagadas.

Dimensões e materiais empregados

Com 1.294 m de comprimento total, 21 m de largura e altura máxima de 125 m nas torres, a ponte suporta 250 caminhões diários pós-inauguração. Viadutos de acesso e pontes intermediárias de até 700 m completam o sistema, executado por consórcios como Pybra no lado paraguaio.

O avanço recente inclui compactação de 757 mil m³ de aterro e produção de 44 das 496 vigas pré-moldadas, com infraestrutura das pontes em 96%.

Impactos econômicos regionais

A conclusão da ponte acelera o escoamento de grãos e produtos agropecuários, beneficiando o agronegócio sul-mato-grossense e paraguaio. Integração ao corredor bioceânico corta custos logísticos em 30%, facilitando rotas ao porto de Chancay, no Peru, e mercados asiáticos.

Benefícios para Mato Grosso do Sul

Em Porto Murtinho, a obra gera empregos diretos e indiretos, impulsiona turismo pantaneiro e infraestrutura local, como saúde e acessos. Expectativa de alta na balança comercial estadual em 10%, com novos fluxos de 250 veículos pesados diários.

Governos estadual e federal alinham ações para alfandegamento e pavimentação complementar, consolidando a região como hub logístico.

Avanço das obras complementares

Além da ponte principal, os acessos rodoviários de 13,1 km no Brasil avançam com terraplenagem, drenagem e quatro pontes intermediárias. Mesoestrutura em 65% e superestrutura em 10,5%, com previsão de entrega até fim de 2026.

Cronograma e desafios superados

Reuniões da Comissão Mista confirmam união das estruturas em maio, com acessos prontos no segundo semestre. Desafios como solos pantanosos foram vencidos com engenharia especializada, apesar de chuvas irregulares.

O chanceler paraguaio Daniel Falcon destaca prosperidade compartilhada, elogiando parcerias com MS e prefeitura local.

Conclusão

A ponte da Rota Bioceânica, a 90 metros da união física, simboliza o progresso na integração Brasil-Paraguai e abre portas para o comércio bioceânico eficiente. Com 90% executada, a megaobra de US$ 100 milhões promete transformar a economia do Pantanal sul-mato-grossense, gerando empregos, reduzindo custos e fortalecendo laços regionais até 2026.

O compromisso bilateral garante conclusão, pavimentando futuro de prosperidade sustentável para Mato Grosso do Sul e vizinhos.

FAQ

Onde fica a ponte da Rota Bioceânica?
Entre Porto Murtinho (Mato Grosso do Sul, Brasil) e Carmelo Peralta (Paraguai), sobre o rio Paraguai.

Qual o custo e financiamento da obra?
US$ 100 milhões financiados pela Itaipu Binacional, com acessos em R$ 472 milhões pelo governo federal.

Quando será concluída a ponte?
Estrutura principal em maio de 2026, acessos até o fim do ano, com possível inauguração no segundo semestre.

Quais os benefícios econômicos esperados?
Redução de 30% em custos logísticos, fluxo de 250 caminhões/dia, alta na balança comercial e empregos locais.

A ponte afeta a navegação no rio Paraguai?
Sim, o vão central estaiado de 350 m garante livre passagem de embarcações.​
